投资者关系与媒体Investor relations and Media

KFM公司220kV输变电项目通过验收并送电

2022-10-31 10:08:55

当地时间10月29日上午12:00,是KFM项目建设“里程碑”上的一个重要时刻:通过54天的鏖战, KFM项目电力供应的标志性工程——220kV变电站,按照里程碑时间节点要求,提前两天通过了刚果(金)国家电力公司SNEL南部电网送电联动测试并成功送电,为KFM项目整体电力供应,及实现按时投产目标奠定了坚实的基础,成为“决战四季度,投产树丰碑”大干活动的一场重大胜利战役。

KFM铜钴矿是世界上储量大、品位高的铜钴矿项目之一,项目位于刚果(金)卢阿拉巴省,与洛阳钼业TFM铜钴矿西南相距33公里。为了加速项目的开发建设,按照集团公司的总体部署,KFM公司有序推进各项工作。继2021年5月16日建设用电11kV线路完工电后,公司超前谋划,立即着手生产高压用电220kV线路和变电站建设筹划事宜。经过多轮谈判和沟通协商,KFM于2021年9月5日与国家电力公司SNEL正式签署高压供电合同,并于当月25日与SNEL签订220kV高压电融资协议。

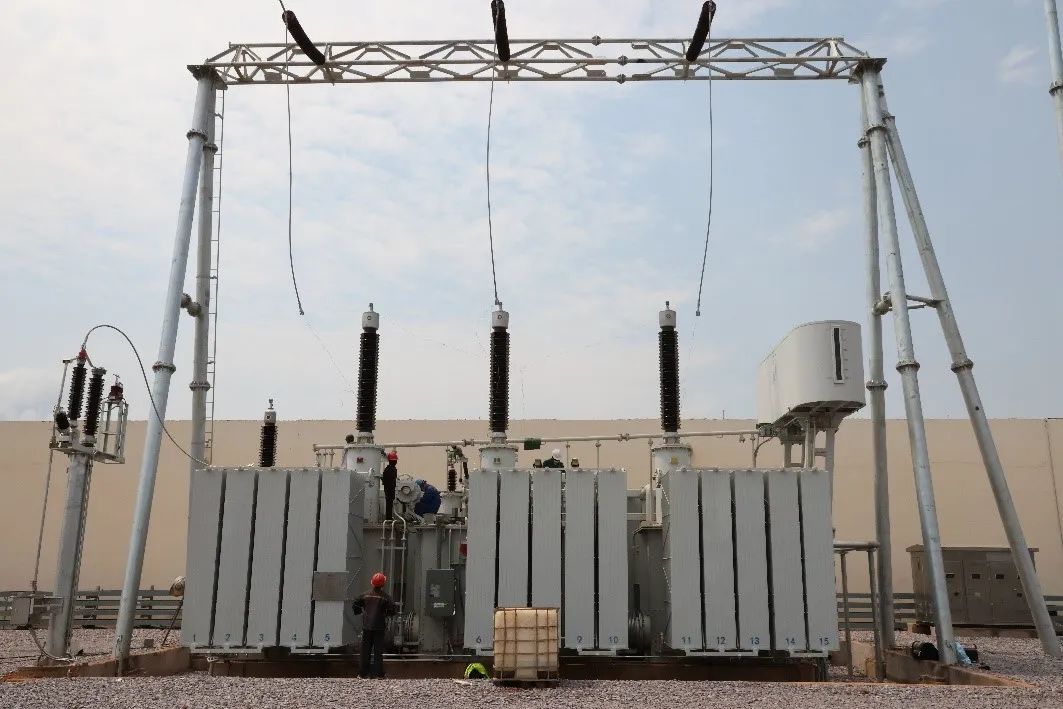

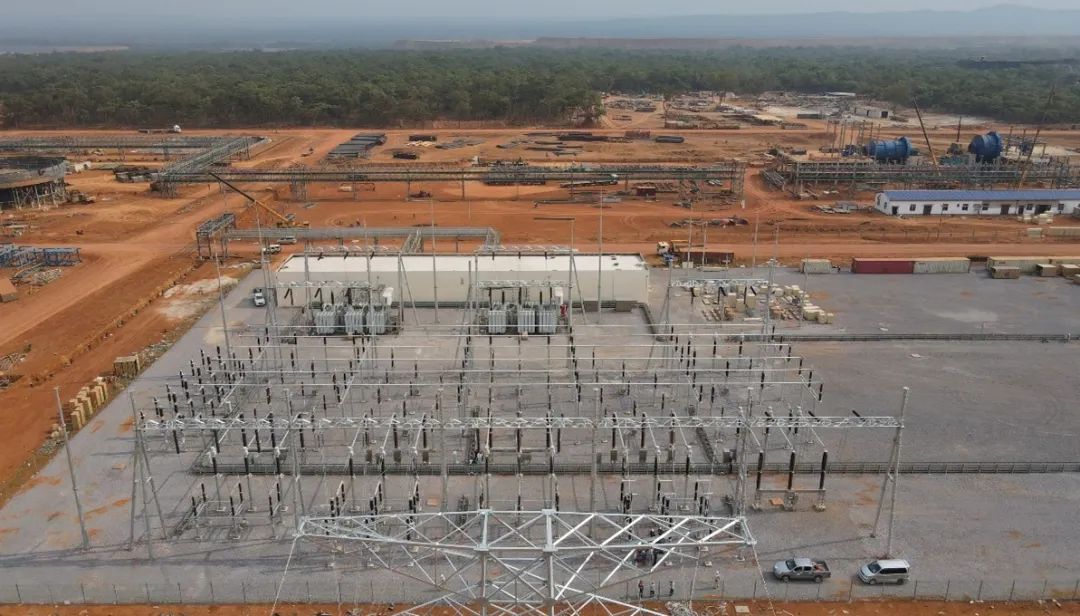

该220kV变电站位于SNEL南部电网SCK变电站和丰谷鲁美变电站之间,电源为新建L21线路上π接,总长13公里。220kV变电站进线及220kV母线设备由刚果(金)国家电力公司SNEL管理,并预留4个出线间隔位置。变电站设有SNEL控制室,包含其电力保护及监控设备。变电站2台150MVA主变压器,主变压器及35kV、10kV侧部分由KFM公司管理,单独设有高压室及控制室,其包含KFM管辖范围的开关柜及电力保护及监控设备。

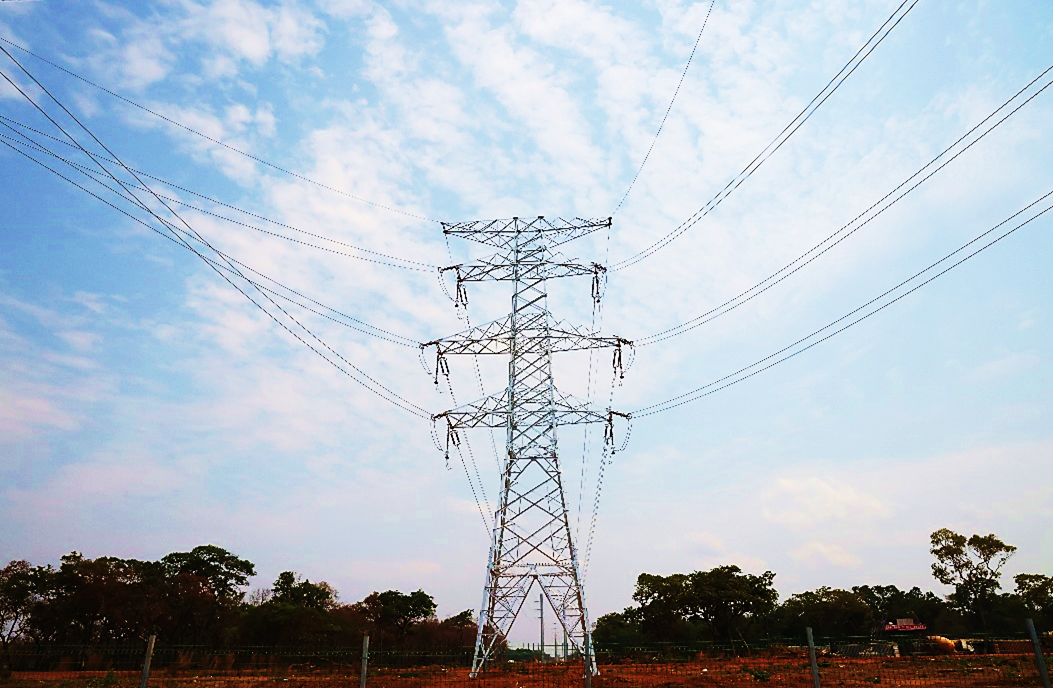

为了快速推进220KV供配电项目进度,确保按照里程碑计划节点实施,KFM公司高度重视,成立了专门的供配电领导小组,安排专人进行外事和专业技术人员现场施工跟踪,按照“宏观掌控,综合协调”的原则,以最快速度将线路和变电站物资运到现场,与承建单位密切沟通,在人力、机械、材料和工器具方面全力支持、配合。从9月2日开工组立第一根构架柱开始,13KM输电线路每天都在紧张有序的安装、试验、接线、调试中向前推进,施工现场日新月异,双回路架空线路于2022年9月30日施工结束,并于10月5日通过SNEL团队验收,达到送电条件。

同时进行的220kV变电站的安装工作,倾注了KFM相关专业技术人员和承建单位的心血和汗水,更离不开KFM公司领导超前谋划、扎实部署,任务层层分解,责任细化到人,桥架组、主变安装组、开关柜安装组、设备组、保护屏柜组、电缆组、二次接线组和试验组等八个施工组分工负责,齐头并进。现场领导每日必到施工现场,了解施工进度,协调各种困难。洛阳钼业副总裁、KFM总经理周俊每到KFM矿区现场调研项目进度,第一时间就来到220kV变电站了解施工进度,和现场指挥人员分析施工阻力,提出解决问题的办法,要求合理编排工期和组织施工,严格遵守设计和质量要求,按照验收时间节点和送电要求及时完成各项施工任务。

为了加快施工进度,调集一切可以调集的力量,所有施工人员每天7:00准时到场工作,克服旱季风沙大紫外线强等困难,发扬艰苦奋斗的精神,硬是把受疫情影响设备进场延误的时间抢了回来。在供电领导小组的统一协调和准备下,最终按照里程碑计划要求,220kV变电站于10月27日顺利通过SNEL南部电网对所有变压器、短路器、刀闸开关、迅雷器、继电保护器、母线等七大类设备性能指标的检测、试验和联动调试工作,并一举送电成功,创下KFM项目施工新的纪录。
